Прокладка кабеля под землёй: правила, особенности грунта, советы
Содержание
- 1 Как прокладывать кабель под землёй
- 2 Правила по прокладке кабеля под землёй
- 3 Характеристики грунтов под прокладку кабеля
- 4 Прокладка кабельной трассы под дорожным полотном
Прокладка силовых кабелей выполняется согласно ПУЭ. Учтите, что действующая седьмая редакция является лишь частью общего свода правил. Предпочитаем рассматривать шестую. Второй раздел посвящён тому, как выполняется прокладка кабеля, включая прокладку под землёй. Чтобы вынести правильные знания, нужно учитывать, что линии разбиты на группы по вольтажу, общие правила вынесены в раздел «выше 110 кВ». Постоянно делаются оговорки, для каких случаев применимы указанные практические советы.
Как прокладывать кабель под землёй
Кабели связи прокладывают под землёй. И лишь в исключительных случаях допускается использовать столбы на местных и межзоновых линиях. Определения по структуре трассы даются, к примеру, в ВСН 116. Известны прочие документы, регламентирующие прокладку линий связи и кабелей:
- ВСН 600 (заменён на ОСТН 600) отменен в 2003 году приказом МинРФ по информатике и стандартизации, разработчиками продолжает использоваться и поныне. Полистайте документ и найдёте полезные сведения. Часто действующие варианты различных инструкций ссылаются на ВСН 600 и ОСТН 600.
- РМ 13-2 действует и сегодня. Документ целиком посвящён волоконно-оптическим линиям связи. Рассматриваются вопросы выбора и расчёта методик, материалов и пр.
Подведение кабелей к дому
Неплохой общий перечень документов расположен на официальном сайте проекта NormaCS. Здесь указаны сведения о действующих редакциях, исходной законодательной базы и референций (ссылок). Разработчики программного обеспечения дают собственные советы и рекомендации. Минус – отдельные тексты документов доступны только в коммерческой версии.
Правила по прокладке кабеля под землёй
Важно составляющей частью прокладки кабеля считаются земляные работы. Сюда относят:
- Обустройство траншей котлованов непосредственно для прокладки кабеля.
- Аналогичное для монтажа устройств регенерации (блоки усилителей, поддерживающие нужный уровень сигнала в сети).
- Бестраншейный метод бурения под трассами. Обычно заключается в прокладке трубы (чаще всего ПНД), внутрь которой уже закладывается кабель.
- Бурение и рытье ям под столбы воздушных линий передачи.
- Планировочные работы на местности, к примеру, расстановка меток. Прокладка маршрута относится к данному разряду.
- Восстановление нарушенного грунта.
Мероприятия по прокладке выполняются только по готовой документации. Подразумевается проект проведения работ. Документ показывает, что, где и каким образом делать. При необходимости приводятся обоснования (допустим, прокладки кабелей связи по воздуху, либо со срезом углов шоссейных дорог и пр.). До начала работ заказчик заручается разрешением местной администрации, которое отдаёт подрядчику. Организации содержат персонал соответствующей квалификации и владеют необходимыми лицензиями. Подрядчик в Технической комиссии выписывает ордер в два этапа:
Работа с документацией
- Первый берётся на подготовительные работы, к примеру, геодезию. Для получения ордера на прокладку кабеля следует предоставить ППР, где обязательно учитываются для городской черты фактор оборудования места работ средствами предотвращения загрязнения окружающей территории. Допустим, приспособлениями для мойки колёс. Проводится разбивка трассы по чертежу, в ходе которой ставятся метки относительно местных ориентиров и линии будущей трассы. Ставятся вехи высотой 3 – 4 метра на грани видимости. Пространство между ними делится через 40 – 50 метров колышками (до полуметра). Прямолинейность определяется визуально относительно первых двух вех.
- На втором этапе подготовительные работы принимаются комиссией, в случае успешного исхода, начинается непосредственно прокладка кабеля под землёй.
При проведении работ в охранных зонах инженерных сооружений и автомобильных трасс требуется присутствие представителя эксплуатирующей организации. Особенно, если кабель планируется класть под землёй, к примеру, прямо в обочине. Типичные правила для прокладки линий связи прописаны в приказе Минтранса от 13.01.2010. В частности, говорится, что столбы отстоят от полосы отвода минимум на 50 метров. В противном случае допускается монтаж, если за реконструкцию шоссе в будущем (при возникновении необходимости) заплатит заказчик. Для дорог федерального значения предусматривается оставлять резерв с каждой стороны на определённое количество метров (50 – 150) в зависимости от ситуации и прохождения (строже прочего требования для московских и петербургских направлений).
Правила предписывают бригадиру строительной бригады провести инструктаж персонала. В ходе инструктажа разбирается, какой кабель нужен для прокладки под землёй, на местности показываются близлежащие инженерные сооружения, разъясняются правила работы, чтобы не нанести вреда. Потом проводится обязательное шурфование (создание сети смотровых ям для исключения неправомерных действий). Глубина и форма зависят от конкретной ситуации. В общем случае длина шурфа составляет 1 метр вдоль оси прокладки трассы, глубина – превышают общую на 20 см.
Если в ходе земляных работ по прокладке кабеля обнаружены неизвестные строителям коммуникации, ход немедленно приостанавливается до выяснения обстоятельств. Аналогичное происходит при непреднамеренной порче чужих трасс или саботаже. Возводится защитное ограждение, в известность ставится эксплуатирующая организация.
Кабель прокладывается вдоль автомобильных и железных дорог. Преимущественно федерального значения. Связной закапывается за редким исключением, а силовые чаще монтируются на столбах (что упрощает процесс ремонта, обеспечивает нужную степень безопасности). Порой трассу допускается срезать (потребуется обосновать). В условиях бездорожья допускается использовать прочие земли, включая пахотные. При пересечении шоссейных и железных дорог угол должен составлять, как правило, 90 градусов. Допускается отклонение до 45 градусов, но требуется обоснование.
Характеристики грунтов под прокладку кабеля
Едва ли раздел понадобится человеку, которому требуется исключительно прокладка кабеля к дому под землёй. В ознакомительных целях материал, безусловно, интересен. Грунты делятся по признакам (более полная классификация приведена в ГОСТ 25100. Известно 5 групп, от принадлежности к которой зависит ход выполнения работ):
- Удельная плотность на кубометр в естественном (не потревоженном) состоянии.
- Удельная плотность после уплотнения (в зависимости от средств цифра разная).
- Сопротивление сдвигу помогает рассчитать потребности в определённой технике при прокладке кабеля под землёй.
- Удельная плотность кубометра после рыхления.
- Влажность, насыщенность водой.
- Максимальный угол откоса, когда грунт в естественном состоянии держит форму.

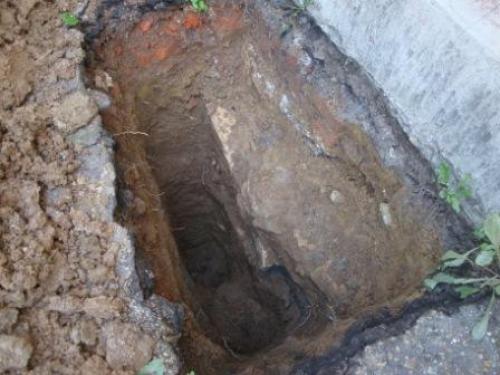

Вырытая траншея
Для ручных работ края траншеи ограждаются нитями, чтобы строители видели, где копать. Место работ огораживается сигнальными устройствами на переносных рогатках (в черте города), иногда по требованию администрации приходится вешать предупредительные щиты или огораживать забором территорию. Обязательно присутствуют надписи с наименованием организации, ведущей работы, телефонными номерами. Если планируется рыть вблизи дорог, проект согласуется с местными органами ГИБДД. При пересечении котлованами трассы указываются объездные пути либо воздвигается временный мост, выдерживающий нагрузку 10 тонн (главные улицы) или 7 тонн (въезд во двор). Ставятся пешеходные мостики с поручнями.
Вскрытие полотна дороги – если того требует прокладка электрического кабеля под землёй – производится асфальторезами (тележка с диском для резки камня, электрическая или бензиновая) или отбойными молотками. Встречаются специализированные устройства на базе тракторов и бульдозеров. Процесс сопровождается повышенным уровнем шума и выделением огромного количества пыли. Персонал работает в защитной одежде. Булыжные дороги допускается рыть сразу экскаватором. С каждой стороны траншеи берётся небольшой запас (от 0,1 до для асфальта до 0,2 для булыжников метров). Разработка глубоких котлованов требует дополнительного укрепления стенок:
- Песчаные – при глубине более 1 метра.
- Суглинистые – при глубине от 1,25 метра.
- Глинистые – при глубине от 1,5 метра.
- Особо плотные – при глубине более 2 метров.

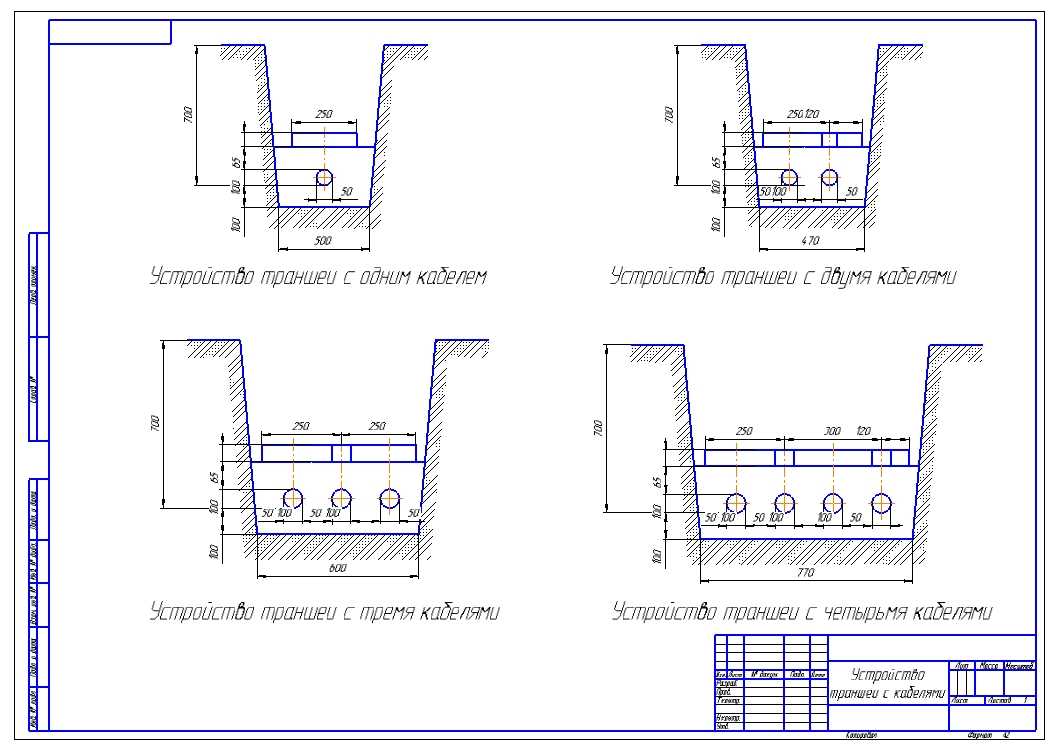

Глубина траншеи
Максимальная крутизна склонов берётся согласно таблице 2.4 ОСТН 600. Фиксация ведётся досками по схемам:
- Горизонтально-рамное: несколько досок, идущие вдоль траншеи крепятся распорками.
- Сплошное горизонтальное: доски продольно идут сплошь, от дна до верха.
- Горизонтальное с прозорами является средним вариантом между перечисленными двумя. Доски идут не сплошь, но их хватает, чтобы удержать на месте почву.
- Вертикально-рамное: доски идут поперёк траншеи, в направлении вверх.
- Сплошное вертикальное: по аналогии.
- Смешанное: используются совместные варианты.
Доски обычно берутся толщиной 4 см, но для влажных грунтов следует размер увеличить до 5. Распорки ставятся не реже 1,5 метра с расстоянием по вертикали 1 метр.
Прокладка кабельной трассы под дорожным полотном
Правила прокладки кабеля под землёй требуют большого числа согласований. Часто строители прибегают к горизонтальному бурению. Оно выполняется несколькими способами:
- Прокол с уплотнением почвы без выемки земли.
- Бурение.
- Прокол при помощи стального футляра (труба).
В большинстве случае вне зависимости от способа выполнения скважины в дальнейшем ставится ПНД труба для прокладки кабеля под землёй. Для облегчения скольжения внутрь заливают воду, иногда с добавкой масла. Это сильно снижает коэффициент трения, уменьшается нагрузка при протаскивании кабеля вдоль трассы. Указанный факт позволяет класть большие отрезки без необходимости монтажа соединительных муфт.
Изделия без брони требуют дополнительной защиты. Обычно используется гофра для прокладки кабеля под землёй. Для силовых линий поверх идёт защитный слой из плит или кирпича, над которым прокладывается сигнализирующая лента. Эти меры не соблюдаются зачастую для напряжений до 1 кВ. Не нужно думать, что кабель для прокладки под землёй на даче требует стольких манипуляций. Под пахотными землями (читай, огородом) желательно глубину траншеи увеличить до 1 метра (плюс высота песчаной подсыпки под кабель).
Управляемая траектория пробивки линии под шоссе реализуется при помощи различного рода пробойников. При помощи гибкой проводки внутрь подаётся сжатый воздух или другого типа среда. Они отличаются по скорости, процесс не назовёшь быстрым. Зато аналогичным образом проходятся каналы, реки и прочие препятствия, где прокладка потребовала бы больших затрат времени и средств. Некоторые кабели допускают организацию линий напрямую – по дну. Как правило, оболочка экрана у них сплетена из мелких жил, изделие не боится мелких (но сильных) деформаций, наподобие льдов.
Прокладка кабеля под землёй требует досконального знания законодательства.
ТОИ Р-45-066-97 Типовая инструкция по охране труда при выполнении земляных работ
Государственный
Комитет Российской Федерации
по связи и информатизации
Согласовано
ЦК профсоюза
|
Утверждено
Приказом
|
ТИПОВАЯ ИНСТРУКЦИЯ
по охране труда при выполнении земляных работ
ТОИ Р-45-066-97
Инструкция вводится
в действие с 01.09.98 г.
1.1. Земляные работы (разработка траншей, котлованов, подготовка
ям для опор) следует выполнять только по утвержденным чертежам, в которых
должны быть указаны все подземные сооружения, расположенные вдоль трассы линии
связи или пересекающие ее в пределах рабочей зоны. При приближении к линиям
подземных коммуникаций земляные работы должны выполняться под наблюдением
производителя работ или мастера, а в охранной зоне действующих подземных
коммуникаций под наблюдением представителей организаций, эксплуатирующих эти
сооружения.
1.2. Все организации, имеющие в районе прокладываемой линии
связи подземные сооружения должны быть не позднее, чем за 5 суток до начала
земляных работ письменно уведомлены о предстоящих работах, и за сутки вызваны
их представители к месту работ для уточнения местоположения принадлежащих им сооружений
и согласования мер, исключающих повреждения сооружений.
Организация производящая работы в охранной зоне кабельной
линии связи, не позднее чем за 3 суток (исключая выходные и праздничные дни) до
начала работ обязана вызвать представителя предприятия, в ведении которого
находится эта линия, для установления по технической документации и методом
шурфования точного местоположения подземных кабелей связи и других сооружений
кабельной линии. Организация сообщает предприятию, эксплуатирующему линию связи
или линию радиофикации, о дне и часе начала производства работ, при выполнении
которых необходимо присутствие его представителя для осуществления технического
надзора за соблюдением мер по обеспечению сохранности указанных линий, а также
сооружений связи и радиофикации.
До прибытия вызванных представителей производство земляных
работ запрещается.
1.3. Земляные работы вблизи существующих подземных
коммуникаций должны выполняться с предварительным шурфованием.
В охранных зонах действующих подземных коммуникаций
разработка грунта механизированным способом, а также с применением ударных
инструментов запрещена (за исключением вскрытия дорожного покрытия).
1.4. При производстве земляных работ на проезжей части
дороги или улицы организация, производящая эти работы, должна составить и
согласовать с органами ГАИ МВД России схему ограждения места работы и
расстановки дорожных знаков.
1.5. В случае аварии работы можно выполнять без согласования
и утверждения схем, с условием извещения органов ГАИ МВД России о времени и
месте производства работ.
1.6. К разработке грунта допускаются лица не моложе 18 лет,
прошедшие медицинское освидетельствование, вводный инструктаж, обученные
безопасным методам труда, проверку знаний правил в соответствии с Положением о
порядке обучения и проверки знаний по охране труда руководителей, специалистов
и рабочих предприятий, учреждений и организаций связи.
1.7. Работники должны иметь соответствующую квалификацию и
техническую подготовку.
1.8. Работники должны пройти инструктаж на рабочем месте.
Результат проведения инструктажа, фамилия, дата проведения и подпись
инструктируемого работника заносятся в специальный журнал.
1.9. Работа выполняется бригадой в составе не менее двух
человек.
1.10. При разработке грунта возможны возникновения следующих
опасных и вредных производственных факторов:
1.10.1. Образование взрыво- и пожароопасных сред;
1.10.2. Опасность быть засыпанным грунтом;
1.10.3. Поражение электротоком;
1.10.4. Неблагоприятные метеорологические условия (низкая
температура, высокая влажность).
1.11. Каждый работник должен быть предупрежден о
необходимости соблюдения Правил внутреннего трудового распорядка.
1.12. Работник должен выполнять только ту работу, которая
ему поручена. Не отвлекаться во время работы самому и не отвлекать товарищей по
работе.
1.13. Работники должны быть обеспечены спецодеждой,
средствами индивидуальной защиты в соответствии с Типовыми отраслевыми нормами
бесплатной выдачи специальной одежды, спецобуви и средств индивидуальной защиты
работникам связи.
1.14. Работники должны быть обучены способам оказания первой
доврачебной помощи.
1.15. Виновный в невыполнении настоящей инструкции несут
ответственность согласно Правилам внутреннего трудового распорядка.
2.1. Получить задание на выполнение работы у бригадира или
руководителя.
2.2. Подготовить и подобрать инструмент и технологическую
оснастку, необходимые при выполнении работ, проверить их исправность и
соответствие требованиям безопасности.
2.3. Надеть каску, спецодежду и спецобувь установленного
образца.
Подготовить специальный пояс (при работе в котлованах),
виброзащитные перчатки и защитные очки — при рыхлении грунта с помощью
отбойного молотка и работе с другим пневмоинструментом.
2.4. Проверить рабочее место и подходы к нему на
соответствие требованиям безопасности.
2.5. Пройти инструктаж на рабочем месте с учетом специфики
выполняемых работ.
3.1. Шурфы, котлованы, траншеи, ямы, разрабатываемые в местах
движения транспорта и пешеходов, должны ограждаться щитами с предупредительными
надписями, а в ночное время с сигнальным освещением. Подходы через траншеи
должны быть оборудованы мостками с перилами.
3.2. При разработке грунта работники должны знать и помнить,
что разработка грунта в выемках с вертикальными стенками без крепления
допускается на глубину не более, м;
— 1 — в насыпных песчаных и крупнообломочных грунтах;
— 1,25 — в супесях;
— 1,5 — в суглинках и глинах.
3.3. Если глубина выемок достигает большей глубины, то
необходимо ставить крепления стенок выемок или делать откосы.
3.4. При установке креплений стенок в выемках грунта
работник должен:
а) установить верхнюю часть крепления выше бровки выемки не
менее чем на 0,15 м;
б) устанавливать крепления следует в направлении сверху вниз
по мере разработки выемки на глубину не более 0,5 м:
в) стойки креплений следует устанавливать не реже чем через
каждые 1,5 м;
г) распорки креплений следует размещать одну от другой по
вертикали на расстоянии не более 1 м, на концы распорок (сверху и снизу)
закреплять фиксирующие бобышки;
3. 5. В грунтах естественной влажности, кроме песчаных,
толщина досок должна быть не менее 4 см, а зазоры между досками — не более 0,15
м. В грунтах повышенной влажности и в сыпучих грунтах доски толщиной не менее 5
см должны располагать без зазоров;
3.6. В случае образования обвалов или обрушений грунта это
место после установки крепления следует засыпать грунтом;
3.7. При сильном притоке грунтовых вод или наличии
водонасыщенных расплывающихся грунтов (плывунов) необходимо устраивать
искусственное водопонижение или шпунтовое крепление. Шпунт следует забивать в
водонепроницаемый грунт на глубину, указанную в паспорте крепления, но не менее
0,75 м.
3.8. Разборку грунта в выемках следует осуществлять
послойно, не допускается производить эти работы «подкопом», с
образованием «козырьков».
3.9. При рытье котлованов ручным способом работники,
находящиеся в котловане, должны быть снабжены спасательными поясами с
прикрепленными к ним страховочными веревками. На поверхности должны находиться
не менее двух работников, готовых в случае опасности немедленно оказать им
помощь.
3.10. Во время работы руководитель или бригадир обязаны
постоянно вести наблюдение за состоянием откосов котлованов, принимая в
необходимых случаях меры для предотвращения самопроизвольных обвалов.
3.11. При использовании земляных машин для разработки грунта
работникам запрещается находиться или выполнять какие-либо работы в зоне
действия экскаватора на расстоянии менее 10 м от места действия его ковша.
Очищать ковш от налипшего грунта необходимо только при опущенном положении
ковша.
3.12. Погрузка грунта в автосамосвалы должна осуществляться
со стороны заднего или бокового борта.
Запрещается нахождение людей между землеройной машиной и
транспортным средством.
3.13. Разборку креплений стенок в выемках котлованах и
траншеях следует производить в направлении снизу вверх по мере засыпки траншеи
или котлована грунтом.
В грунтах естественной влажности допускается одновременное
удалений креплений не более чем на 0,5 м (трех досок) по высоте, а в грунтах
повышенной влажности и сыпучих грунтах — не более 0,2 м (одной доски). При
удалении досок следует соответственно переставлять распорки по мере установки
новых. В случаях, когда разборка креплений может повлечь за собой деформацию
сооружений, крепление следует частично или полностью оставлять в грунте.
3.14. В зимнее время разработку грунта за исключением сухого
песчаного, можно вести с вертикальными стенками без креплений на всю глубину их
промерзания. При работах ниже уровня промерзания должно производиться
крепление.
Разработку сухих песчаных грунтов независимо от их
промерзания следует вести с откосами или с устройством креплений.
3.15. Котлованы и траншеи, разработка которых начата в условиях
мерзлого грунта как без креплений, так и с креплениями, при продолжении работ в
условиях плюсовой температуры должны быть соответственно раскреплены или
дополнительно укреплены.
3.16. При механическом рыхлении мерзлого грунта
(клин-молотом, шар-молотом) работник должен находиться в радиусе не менее 20 м
от места рыхления.
3.17. В случае необходимости выполнения работ по
электропрогреву мерзлого грунта не допускается пребывание работников на
участках прогреваемой площади, находящихся под напряжением. При этом
разрешается приближаться на расстояние 3 м от контура прогреваемого участка,
который должен быть огражден, вывешены предупредительные надписи и сигналы, а в
темное время суток — сигнальное освещение.
3.18. При электропрогреве грунта все электропровода и
электрооборудование должны быть надежно ограждены, а корпуса
электрооборудования заземлены.
3.19. Монтаж и присоединение электрооборудования к питающей
сети (городской электросети или передвижной электростанции), а также наблюдение
за электропрогревом должны производить работники, имеющие группу по
электробезопасности не ниже III. Эти работники должны быть обеспечены
необходимыми защитными средствами (диэлектрическими перчатками, галошами,
инструментом с изолирующими рукоятками и т.п.).
3.20. Исправность электрооборудования и питающего кабеля
следует проверять ежедневно, а также после каждого передвижения оборудования и
перекладки кабеля. Подключать приборы и заменять предохранители разрешается
только при отключенном напряжении.
3.21. На участках электропрогрева и в местах установки
электрооборудования необходимо вывешивать предупредительные плакаты.
3.22. Работающих вблизи прогреваемого участка людей
необходимо предупредить об опасности поражения электротоком. На участках,
находящихся под напряжением, пребывание людей запрещается.
3.23. При отогревании грунта с помощью горячей воды или пара
должны быть приняты меры предосторожности против ожогов.
3.24. Разработка грунта на участке с применением электропрогрева
допускается только после снятия электрического напряжения и освобождения
участка от проводов.
4.1. При возникновении аварии или ситуаций, которые могут
привести к несчастным случаям, следует:
4.1.1. Немедленно прекратить работы и известить своего
непосредственного руководителя.
4.1.2. Оперативно принять меры по устранению причин аварии
или причин, которые могут привести к несчастным случаям.
4.2. При обнаружении неотмеченных на чертежах подземных
коммуникаций, земляные работы должны быть прекращены до выяснения характера
обнаруженных коммуникаций и получения разрешения от соответствующих организаций
на продолжение работ.
4.3. В случае обнаружения боеприпасов и других взрывоопасных
материалов нужно срочно сообщить об этом местным органам МВД России.
4.4. При случайном повреждении какого-либо подземного
сооружения производитель работ обязан немедленно прекратить работы, принять
меры, обеспечивающие безопасность работников, сообщить о случившемся своему
руководителю и в аварийную службу соответствующей организации.
4.5. При обнаружении в траншеях или котлованах газа работы в
них должны быть немедленно прекращены, а люди выведены из опасной зоны. Об этом
следует сообщить руководителю работ и в аварийную газовую службу.
4.6. При появлении в откосах выемок, признаков сдвига или
сползания грунта, работники должны незамедлительно остановить выполнение работ
и выйти из опасной зоны до выполнения мероприятий, обеспечивающих устойчивость
откосов.
4.7. О пострадавших необходимо известить непосредственного
руководителя; сообщить в медпункт и принять срочные меры по оказанию
необходимой первой доврачебной помощи.
5.1. Убрать и привести в порядок рабочее место.
5.2. Траншеи, шурфы и котлованы закрыть или оградить, если
работа не закончена, а в темное время суток включить на ограждениях сигнальное
освещение.
5.3. Инструмент, оснастку и другие приспособления,
применяемые в работе, очистить от грунта и доставить к основному месту работы.
5.4. По прибытии к основному месту работы снять спецодежду,
спецобувь и другие средства индивидуальной защиты, очистить и убрать в
предназначенное для их хранения место.
5.5. О всех недостатках или неполадках во время выполнения
работы сообщить бригадиру или руководителю.
Как просверлить отверстия для шнуров в вашем столе
Итак, вчера мы болтали об обновлениях нашего стола, и я вкратце рассказал об отверстии, которое мы просверлили в верхней части стола, чтобы протянуть наши провода. . Я уверен, что вы видели эти просверленные отверстия, но если вы чем-то похожи на меня, то речь идет о том, насколько хорошо вы о них знаете… или когда-либо хотели бы иметь о них. Поверь мне, я понимаю. Но как просверлить отверстия для шнуров или проводов НАСТОЛЬКО просто!
2 года назад я никогда бы не подумал, что я даже дважды подумаю об этих случайных дырах, не говоря уже о том, чтобы создать их самостоятельно! С каких это пор я знаю, что такое кольцевая пила, что делает втулка и как, черт возьми, туда попадают эти отверстия? Я не уверен, когда эта штука с «дыркой» изменилась, но обещаю, что я до сих пор плохо разбираюсь в электроинструментах, и я пережил этот «сделай сам» в одиночку. Мальчикам вход воспрещен! И я не только выжил, но и осмелюсь сказать вам, что это чертовски просто (и дешево!), например, менее чем за 10 долларов…
Как просверлить отверстия для шнуров
Расходные материалы
- Дрель
- Сверло для кольцевой пилы
- Втулка (пластиковая крышка для установки в отверстие, бывает разных цветов) 9001 9
Совет новичка: Купите сверло для кольцевой пилы в зависимости от желаемого размера вашего отверстия. Они бывают разного диаметра. Я выбрал диаметр 2″, поэтому я также купил втулку 2″, чтобы она вошла в отверстие. Не ракетостроение, если вы покупаете кольцевую пилу 1 1/2, можете ли вы угадать, какой размер втулки вам следует купить? Смотрите, вы получили это!
Теперь перейдем к очень простым шагам, чтобы создать одну из этих суперофициально выглядящих дыр, заставив себя почувствовать, что вы действительно знаете, что делаете в течение 2,5 секунд.
Шаг 1 : Прикрепите сверло
Шаг 2 : Поместите кольцевую пилу на поверхность
Надавите (много мышц!!) на древесину и протолкните сверло через всю поверхность. Прежде чем вы это знаете, ваша дыра прорезана! Древесина внутри отверстия, вероятно, останется застрявшей в кольцевой пиле. Просто вставьте отвертку в одно из отверстий сбоку кольцевой пилы, чтобы вытащить этот кусок.
Шаг 3 : Убедитесь, что втулка подходит
Просто вставьте кусок пластика в отверстие, и он должен идеально войти, почти как «заглушка» в отверстие. Поскольку я красил дерево в белый цвет, я купил белую втулку.
Я снял белую пластиковую втулку, чтобы загрунтовать и покрасить дерево, чтобы изделие выглядело чистым и профессиональным. Как только я закончил с деревом, я вставил эту втулку обратно на место, и у меня осталось профессионально выглядящее «законченное» отверстие для шнуров, которое гармонировало с остальной частью белого стола. Миссия выполнена!
Это действительно было , что просто. Я настоятельно рекомендую попробовать этот процесс и заняться им как мини-проектом «сделай сам». Я всегда замечал случайные отверстия на столах, но мало ли знал, что все, что нужно, это ОДНА новая дрель менее чем за 10 долларов и немного дополнительных усилий, чтобы создать свою собственную.
Bridget
Ищете дополнительную помощь по электроинструменту?
- Как пользоваться электродрелью
- Инструменты, которые должны быть у каждого домовладельца
- Электроинструменты 101
Я Кейси Финн, автор The DIY Playbook. Я замужем за Финном, а мама Рори и Эллис. Вместе мы создаем дом нашей мечты в Чикаго, по одному проекту за раз.
- Work With Me
- Магазин
- Магазин My Amazon Store
Просверлите отверстие в толстой стене для телевизионного кабеля
спросил
Изменено
6 лет, 2 месяца назад
Просмотрено
13 тысяч раз
Я хочу просверлить отверстие в стене, чтобы провести телевизионный кабель из одной комнаты в соседнюю. Мое сверло имеет небольшую длину. Если я хочу сверлить с обеих сторон стены, как отметить отверстие, чтобы оно совпадало между ними.
1
Не зная конфигурации вашей стены (или даже вашей страны), я буду использовать самые распространенные стены для внутренних стен в США. Это полая стена с 2х4 стойками с гипсокартоном с каждой стороны. У вас в значительной степени есть 2 варианта того, как это сделать. Один из них — купить более длинное сверло, а другой — сделать все возможное с обеих сторон. Некоторое время назад я купил диаметр 1/4 дюйма и длину 12 дюймов. Вероятно, его можно купить в любом хозяйственном или крупном магазине.
Если вы не хотите тратить несколько долларов на более длинное сверло, сделайте следующее:
В области, через которую вы хотите проложить кабель, определите расположение стоек. Либо используйте искатель гвоздей, либо осторожно постучите по стене молотком и прислушайтесь к глухим и более твердым звукам. Вам следует избегать шпилек по очевидной причине и потому, что вдоль них могут проходить провода.
Просверлите отверстие на одной стороне стены, используя сверло такого размера, через которое проходит кабель.
Измерьте, где это отверстие находится до угла, который может быть общим расстоянием с обеих сторон. Например, если обе комнаты находятся на одной внешней стене, измерьте до угла этой стены.
В соседней комнате отмерьте от соответствующего угла это расстояние назад и такое же расстояние вверх от пола.
Просверлите меньшее отверстие из этой второй комнаты.
Пусть ваш друг поднесет фонарик к маленькому отверстию, пока вы смотрите через большое отверстие. Это позволит вам узнать, достаточно ли вы близко и в каком направлении пытаться протянуть провод. Если отверстие не совпадает очень хорошо, повторите сверление меньшего отверстия и проверьте выравнивание.
После хорошего выравнивания увеличьте меньшее отверстие.
Прикрепите конец кабеля к жесткой проволоке (для этого хорошо подходили старые проволочные плечики, но сейчас их трудно найти) или к стержню (длинный карандаш, дюбель), или даже к жесткой щетке от щетки. В основном все, что является жестким и достаточно маленьким, чтобы пройти через оба отверстия, к которым можно прикрепить провод.
Вставьте жесткий диск в отверстие, пока не почувствуете, что он проходит насквозь. После того, как он пройден, легко аккуратно протянуть провод. Может потребоваться второй человек, чтобы помочь установить записанное на пленку соединение.
При необходимости вернитесь назад и отремонтируйте любые меньшие отверстия, которые могут нуждаться в исправлении.
Если вы хотите, чтобы он выглядел лучше, вы можете использовать короткий кабель и приобрести электрические пластины для кабелей. Это становится соединением в каждой из двух комнат, к которым подключен кабель.
Лично мне намного проще купить более длинное сверло, чем немного расширить отверстие.
